混凝土的后浇缝是什么
混凝土的后浇缝
后浇缝也称后浇带,是一种设计中的暂时性的变形缝,在构造的一定部位暂时不浇筑,待构造变形根本完成后,再用收缩性混凝土浇筑,使之成为整体,用以取代伸缩缝、沉降缝、地震缝的作用,使设计简化,施工进度加快,也有较明显的经济效益。
近年来在许多重大工程中采用了后浇缝的做法,证明是行之有效的。随着高层建筑的发展,裙房与高层建筑之间的沉降差,用后浇缝去解决,较之沉降缝的一般做法,省事而有效。
1.后浇缝的作用与位置
后浇缝的作用可以分为以下三种。
(1)后浇收缩缝用以解决钢筋混凝土的收缩变形;
(2)后浇温度缝用以解决钢筋混凝土的温度应力;
(3)后浇沉降缝用以解决因层高、荷载、结构不同造成的沉降差。
实践上后浇缝的设置能够同时起到以上两种或三种作用。后浇缝的位置应选择在内力较小的部位,普通应从梁、板的1/3跨部位经过,或从纵横墙相交的部位或门洞口的衔接处经过,并能使断开后,几个独立局部能自在地变形。
2.后浇缝的构造

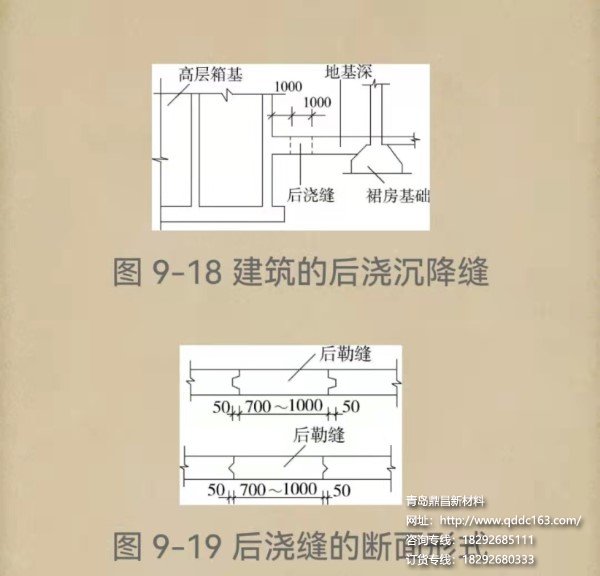

后浇收缩缝和后浇温度缝理论宽度只需10毫米即能保证满足温度收缩变形的需求。但思索施工便当,并防止应力集中,使后浇缝在补充后接受第二局部温差及收缩作用下的约束变形,缝宽多为700~1000毫米。后浇沉降缝的宽度应依据沉降差来肯定,并反算出内力,在配筋上予以增强。普通高层建筑与裙房之间的后浇沉降缝,缝宽为1000毫米,做法如图9-18所示。
后浇缝的钢筋能够断开,也能够连续,断开的钢筋在混凝土补齐前予以搭接或焊接。后浇缝应贯穿地上公开构造,设计时要阐明留缝的详细位置和缝宽,施工中要留意后浇缝处拆模后的支撑。在补齐混凝土前一定要将接缝面凿毛,钢筋除锈,清洗洁净。为使接缝分离更好,或有防火请求时,后浇缝宜做成企口式,如图9-19所示。
3.后浇缝的保留时间
后浇缝保留时间越长,收缩、温差、沉降的变形越充分,但尽量在施工期间内完成,以免影响设备安装和地面施工。后浇收缩缝宜在2个月后补齐(此期间可完成混凝土收缩量的60%),后浇温度缝则宜选择在温度较低时浇筑,以免产生过大的温度应力;后浇沉降缝应待主体结顶后不少于1个月浇筑,以减小残余沉降差引起的内力。
