无梁GBF现浇混凝土空心楼盖施工是怎样的?

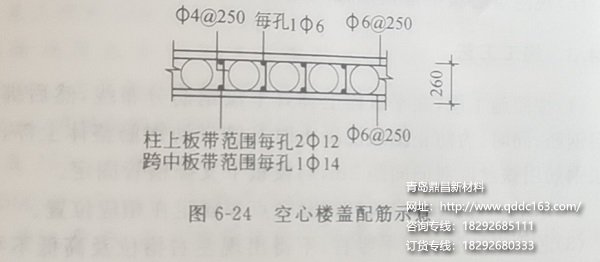

某工程采用现浇混凝土空心无梁楼盖新技术。无梁GBF现浇混凝土空心楼盖暗框架梁宽×高为1000mm×260mm,板厚260mm,核心筒上下各加一层钢筋,如图6-24所示。
根据施工分析,该构筑物的施工容易造成下列常见故障:
(1)芯管难以固定成线,管间距难以保持均匀。
(2)浇筑混凝土时,容易造成芯管上浮,导致钢筋上浮,使板下保护层厚度偏高。
(3)核心筒下面的混凝土振捣困难,容易产生蜂窝、麻面和孔洞。
鉴于以上分析,应从材料、楼板结构、施工工艺等方面提高施工质量。
一、所用材料
(1)芯管。安装前,检查芯管是否断裂、平直、密封是否严密。
(2)混凝土。石子粒径5~12mm,水灰比不宜过大,坍落度不大于50 mm..
二、构造要求
(1)主筋保护层厚度为15毫米。
(2)板材的钢筋必须放置准确、就位。
(3)芯管安装位置应准确、平直,无错位和不平整。
(4)所有内置管均应预埋,不得后期凿除;预埋管道可安装在核心管之间的肋处,或敷设在核心管端部的现浇部分,以避免交叉敷设。
(5)现浇空心板上部钢筋锚入边梁35d(d为钢筋直径)。
三、施工工艺
(1)根据施工图,将下层钢筋分布线弹性化在板形上,然后将下层钢筋绑扎起来。同时,为了防止浇筑混凝土时芯管推动钢筋整体上浮,采用下层钢筋双向间距为2m,与模板下的横管支撑固定。
(2)水电管道预埋,预埋钢套管通过点焊固定在相应位置。
(3)芯棒应水平、垂直放置,不得有任何左、右错位和高度不均。位置偏差极限为15毫米。
(4)必须保证芯管和下钢筋到模板面的距离,芯管下可放置垫块,钢筋下可加垫铁。
(5)顶杆的间距沿其垂直平面由图6-25所示的矩形箍拉出,其形状如图6-26所示,并附着在下面的钢筋上。
(6)在芯管上铺设竹胶合板,然后铺设上层钢筋。严禁直接踩芯管。
(7)用图6-27所示形状的250毫米拉杆将顶部和底部的钢筋拉在一起,用反手调整端钩的方向,然后拉紧。
(8)铺板,安装混凝土输送泵管,准备浇筑混凝土。
(9)混凝土振捣采用板式振捣器与板式振捣器相结合的方法。不允许有泄漏振动,尤其是芯管肋板要振动均匀,振动时间要控制好。
