预拌混凝土组管浇筑工艺

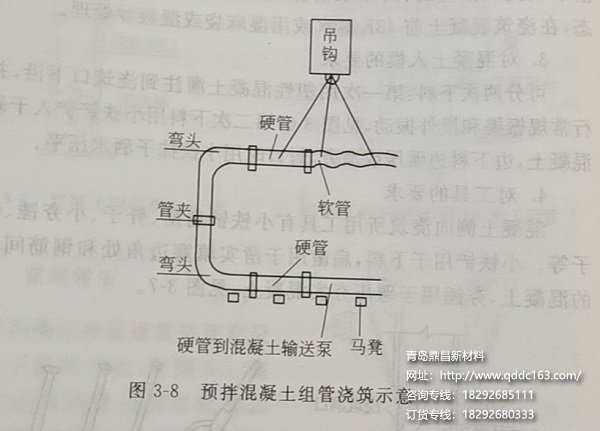

组管加吊车配合浇筑预拌混凝土,不亚于汽车泵布料杆浇筑混凝土。这类组管方式浇筑混凝土能够大幅提高施工效率,具体做法如下(图3-8)。
(1)操作面上的管组件上必须安装马凳,这样既能够防止混凝土输送管损坏钢筋,又增加了管子的高度,有利于上部的转动。不会被柱子的钢筋堵住。
(2)在混凝土输送管的前端安装一个向上弯头,然后在向上弯头上方连接另一个弯头。弯头前端必须接一根3m的硬管(即混凝土输送管)。目的是防止肘部倾斜,能够在钩子的作用下及时调整。
(3)在弯头前的3m硬管上连接一根3m软管或两根软管(一根3m,一根2m也可以),但与挂钩的连接点应相应增加。
(4)组管完毕后,即形成一个最长为8m多、可旋转的简易布料杆,在起重机的作用下,一次组管就可以浇灌直径为16m的范围,如果按板厚10cm计算,一次就可浇灌20m3混凝土,减少了组管时间。
(5)吊钩上可用钢丝绳拴住管子两端,一端系在硬管上,一端系在软管上,中间可用多股铁丝代替钢丝绳。马凳可以用方木制成。
在初次使用中可能不太习惯,但是如果使用久了,施工方便,进度也快。
下一篇:混凝土路面真空吸水二次抹压工艺
