混凝土楼梯与框架构件同步施工法

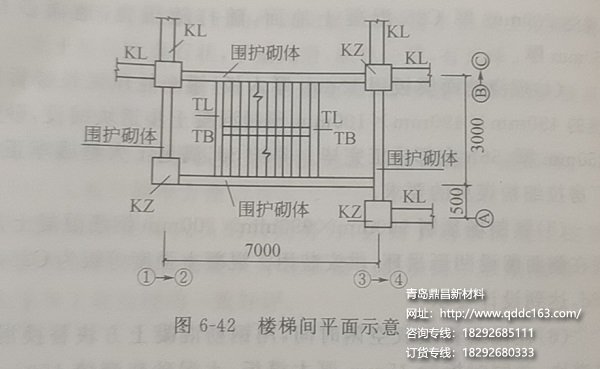

某焦化厂焦化厂房屋檐高度41.90m,建筑体积12952m3.框架结构为10层结构,室内钢筋混凝土现浇楼梯休息平台及楼梯梁支撑 框架围护结构的砖砌结构。 楼梯间的砖砌采用M5.0混合砂浆和MU10粘土砖。 室内混凝土楼梯与框架构件在同一楼层同步施工。 当地基或结构层面的现浇板混凝土达到一定强度时,上框架构件定位布置时,楼梯间砌体的砌体轴线也在墨线上闪现。 楼梯间的砌体围护结构,砌体铺设在楼梯休息平台和梯梁的底平面上,使平台和梯梁有一个支撑,砌体也可以留下与楼梯相接的凹槽。 其余平台的平台板的长度和厚度,继续在该层的框架梁底部以下200~300mm,然后可以支撑楼梯模板,绑钢筋,同时浇筑混凝土 该楼层的框架构件(图 6-42)。 具体施工方法如下。

1.弹线

当基础或框架结构层施工完后,且混凝土强度达1.2N/mm2以上时,在基梁或框架结构层框架梁或板上弹出楼梯间围护砌体的砌筑轴线。

2.安装楼梯间框架柱钢筋

在安装该层框架柱钢筋的同时,优先组织安装楼梯间框架柱的钢筋(因为当先砌墙体时,墙体拉结筋放置后再绑扎柱钢筋不方便),使楼梯间围护砌体尽早施工完成,为楼梯间柱模板安装及后续工作的展开提供足够的时间段。

3.砌筑楼梯间围护砌体

当楼梯间框架柱钢筋安装完毕,且验收合格后,即开始该处的围护砌体的砌筑。砌体施工要严格按照有关施工验收规范操作。当砌体砌筑到休息平台下及梯梁标高处时,即可开始安装楼梯休息平台、梯梁、梯段斜板模板等。如果作业面、时间、施工人员充足,可把砌体继续砌至框架梁底200~300mm处,但需在楼梯休息平台处留置满足休息平台板搁置长度、厚度的凹槽及楼梯梁窝。

4.安装楼梯间框架柱模板及楼梯模板

当楼梯间围护砌体施工到位后,即可清理干净该处框架柱内的灰浆、砖块杂物等,开始安装柱模板,同时也开始安装楼梯模板、安装楼梯钢筋等。

5.其他工作同步进行

在施工楼梯间砌体等的同时,其他部位框架柱、梁、板模板支撑系统的搭设、加固、钢筋的安装、模板的安装等工作可同时进行施工。使楼梯间与同层框架结构构件的施工进度协调。

6.施工注意事项

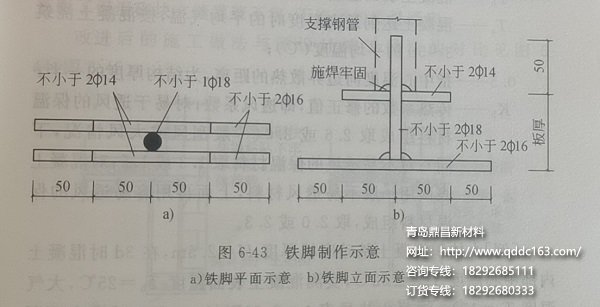

(1)用钢管加固楼梯平台模板,钢管的下端支撑于未浇筑混凝土的楼梯休息平台模板上时,为避免钢管埋于混凝土中,钢管下端应增设铁脚,铁脚可利用下脚料制作,见图6-43.

(2)楼梯混凝土浇筑后,强度不小于1.2N/mm2时才能上人走动,踏步模板先不拆除,待混凝土达一定强度后再拆除,用以保护踏步不被上下施工人员踩掉棱角。

(3)应科学组织调配劳动力,保证楼梯间与同层框架结构构件的施工进度协调一致,达到楼梯与同层框架构件同步浇筑混凝土的目的。
